03 - Kritična aktivnost, kritičan put
Kritična aktivnost, kritičan put
Određivanje kritičnih aktivnosti i kritičnog puta
  • Kritični put ide samo preko kritičnih događaja i kritičnih aktivnosti
03
Kritični put ide samo preko kritičnih događaja i kritičnih aktivnosti
Određivanje kritičnih aktivnosti i kritičanog puta

Kritičan put je put ili tok koji se proteže od događaja (1) do događaja (n). Taj put ima najduže vreme trajanja, i sadrži samo kritične aktivnosti.

Aktivnosti (ij) su kritične ako važe sledeće relacije:

Kritični put ide samo preko kritičnih događaja i kritičnih aktivnosti. Kritični događaji imaju jednaka najranija i najkasnija vremena odigravanja, tj. kod njih je:

ti0=ti1 i tj0=tj1

Kritične aktivnosti, sem toga što spajaju dva kritična događaja, ispunjavaju još jedan uslov:

vreme trajanja ovih aktivnosti jednako je njihovom maksimalno dozvoljenom trajanju, tj.

tj1 - ti0 = tij

Kritičan put je Pc = (1-2) (2-4) (4-5) (5-6) (6-7)

t(Pc)=i,jPctij=6 + 3 + 0 + 8 + 4 = 21

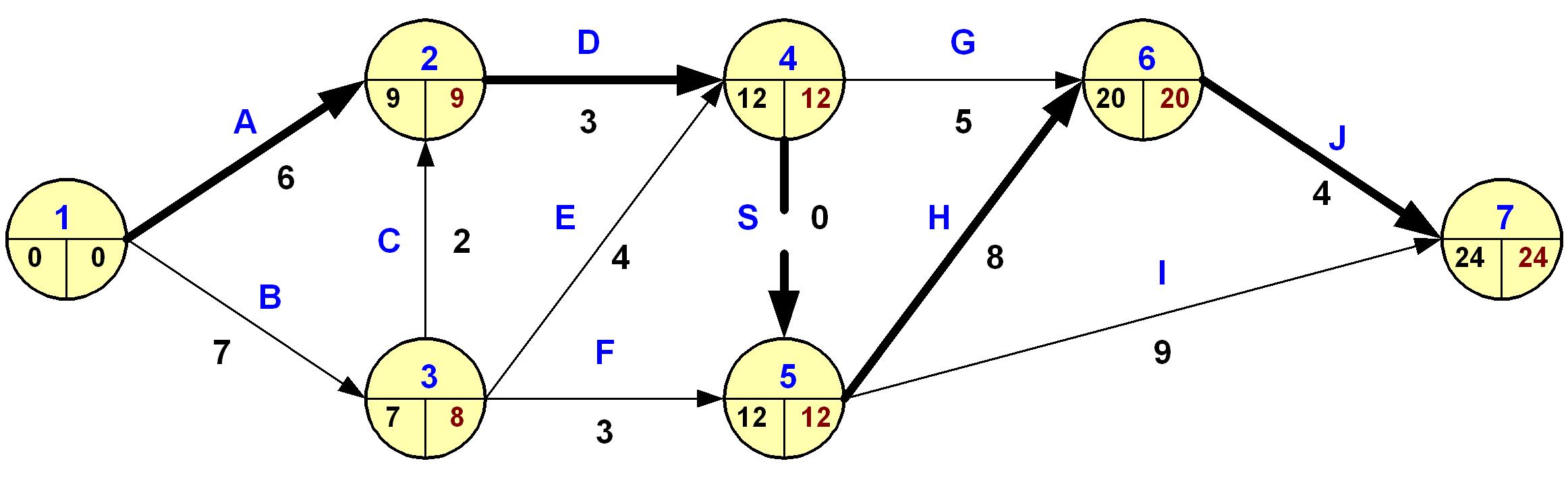

Slika 1 prikazuje određivanje kritičnog puta mrežnog dijagrama.


Slika-1 Određivanje kritičnog puta mrežnog dijagrama (Izvor: OM320-NM-2019/20)
