03 - Vežba - Crtanje mrežnog dijagrama i analiza vremena po CPM metodi
Vežba - Crtanje mrežnog dijagrama i analiza vremena po CPM metodi
Vežba
  • Vežba - izrada dijagrama po CPM metodi
  • Vežba - analiza vremena po CPM metodi
  • Vežba - analiza vremena po CPM metodi - komentari
  • Vežba 2- analiza vremena po CPM metodi
  • Vežba - analiza vremena po CPM metodi - video
03
Vežba - izrada dijagrama po CPM metodi
Opis zadatka i rešenje

Opis zadatka

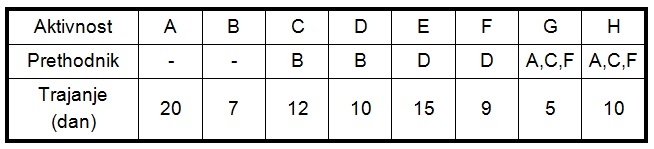

Za projekat je dat spisak aktivnosti, njihova vremenska zavisnost i vreme trajanja u tabeli 1 .

Postaviti mrežni dijagram i odrediti najkraće vreme realizacije projekta.


Slika-1 Tabela-1: Lista aktivnosti (Izvor: OM320-NM-2019/20)

Rešenje zadatka

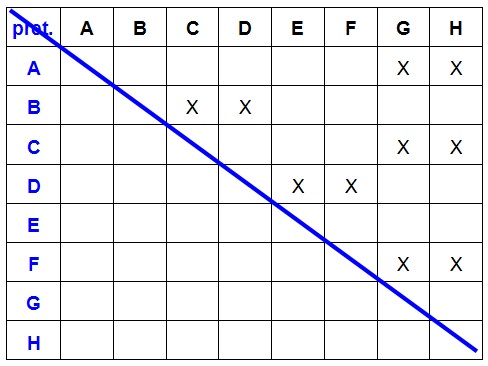

Vremanska zavisnost aktivnosti može da se prikaže pomoću kvadratne tabele međusobnih odnosa, tabela 2 .


Slika-2 Tabela-2: Tabela međusobnih odnosa (Izvor: OM320-NM-2019/20)

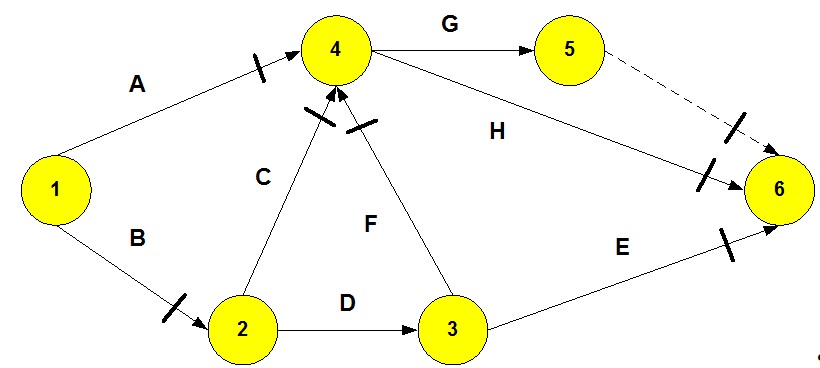

Na osnovu tabele međusobnih odnosa i pravila za crtanje MD postavljen je MD i izvršeno numerisanje događaja po pravilu Fulkersona, slika 1 .


Slika-3 Mrežni dijagram projekta (Izvor: OM320-NM-2019/20)
Vežba - analiza vremena po CPM metodi
Određivanje kritičnog puta

Analiza vremena je izvršena na mrežnom dijagramu na slici2.

Analiza počinje izračunavanjem vremena najranijeg završetka pojedinih aktivnosti prema izrazu:

tj0=maxi(ti0+tij) pri čemu je

t10=0, i < j, j = 2, 3, ..., n.

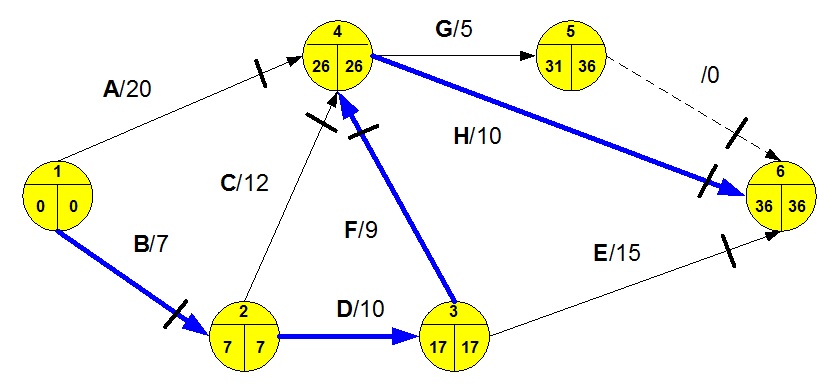

Vremena su upisana u levim delovima krugova (događaja) MD.


Slika-4 Analiza vremena MD (Izvor: https://pdfcoffee.com/operaciona-istrazivanja-knjiga-dopuna-2-mrezno-planiranje-pdf-free.html)

Pošto se odredi vreme najranijeg završetka projekta tn0 , usvaja se tn1=tn0 .

Sada se određuju vremena najkasnijih početaka aktivnosti:

ti1=minj(tj1-tij) , pri čemu je

i = n-1, n-2, ..., 1

Ova vremena su upisana u desne delove krugova (događaja), slika2.

Treći korak je određivanje kritičnog puta.

Kritični put ide preko kritičnih događaja, tj. događaja kod kojih je

ti0= ti1 i tj0= tj1

Kritične aktivnosti moraju da ispune još jedan uslov:

njihova ukupna vremenska rezerva je jednaka 0, tj.

tj1 - ti0= tij

Kritični put je (1-2)(2-3)(3-4)(4-6), a zbir vremena je: 7 + 10 + 9 + 10 = 36

Vežba - analiza vremena po CPM metodi - komentari
Komentari u vezi analize vremena po CPM metodi

Komentar

Najraniji početak aktivnosti (ij) označava se najranijim događajem tj0 po metodologiji CPM.

Najraniji završetak celog projekta nastupa posle isteka vremena tn0

ti0najraniji (mogući) početak aktivnosti Aij

ti1 - najkasniji (dozvoljeni) početak aktivnosti Aij

tj0najraniji (mogući) završetak aktivnosti Aij

tj1najkasniji (dozvoljeni) završetak aktivnosti Aij

Najraniji završetak (tzv. rano vreme) proizvoljne aktivnosti (i – j), koji se označava sa tj0 , dobija se kao:

tj0 = ti0 + tij

Ako je neki događaj Aj završni događaj za više aktivnosti, pri čemu sve te aktivnosti nemaju isto trajanje, onda taj događaj može nastupiti tek posle završetka aktivnosti sa najdužim vremenom trajanja, tj: tj0=maxi(ti0+tij) , pri čemu je

t10 = 0, i < j, j = 2, 3, ..., n

Ako je poznat planirani rok završetka celog projekta Tp on će biti ostvaren jedino ako je

tn0 ≤ Tp

Ukoliko se desi da je tn0 > Tp, projekat ne može biti završen u planiranom roku, pa je potrebno izvršiti skraćivanje trajanja nekih aktivnosti dok se ne dostigne planirani rok.

ti1=minj(tj1-tij) , pri čemu je

tn1 =tn0=Tp , i < j, i = n-1, n-2, ..., 1, t11 = t10 = 0

Vežba 2- analiza vremena po CPM metodi
Primer 2 analize vremena po CPM metodi

Opis zadatka

Konstruisati mrežni dijagram korišćenjem metode CPM, odrediti kritičan put i vremenske rezerve ako su poznata vremena trajanja aktivnosti, kao i njihove međuzavisnosti:

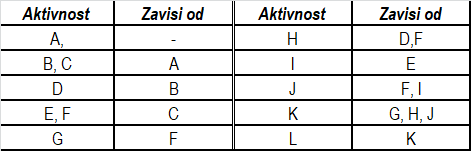

Slika-5 Tabela1 Međuzavisnosti aktivnosti (Izvor: OM320-NM-2019/20)

Za razmatrani primer odrteđena su vremena trajanja svake aktivnosti pojedinačno i data u tabeli 2

Proračun najranijh vremena početaka aktivnosti (proračun vremena događaja) vrši se progresivnim računanjem vremena idući od početnog i sabirajuči sukcesivno vremena do završnog događaja (slika 7).

Kritičan put obuhvata kritične aktivnosti A, C, F, G, K i L u ukupnom trajanju: (3 +4 +4 + 9 + 1 + 7 ) = 28 v.j. To određeno je ukupno vreme trajanja projekta.

Vežba - analiza vremena po CPM metodi - video
Activity Networks and Critical Path Analysis

Pogledajte Activity Networks and Critical Path Analysis.
